Земляной ордер на новое строительство

Оформление разрешения на земляные работы при новом строительстве и реконструкции объектов капитального строительства.

Сроки рассмотрения заявки

Указан срок рассмотрения заявки при наличии всей необходимой документации — Один рабочий день.

Земляной ордер оформляется на новое строительство объектов капитального строительства, линейных сооружений или при выполнении реконструкции действующий инженерных сетей — оформляется для выполнения комплекса работ с производством раскопки (разрытия) с заглублением более 0,5 м (далее — земляные работы), в соответствии с регламентом 284-ПП от 19.05.2015.

Необходимые документы

Для выполнения работ Заказчик или его представитель оформляет электронную заявку и предоставляет следующие документы:

Специфика ордера на земляные работы при новом строительстве

При оформлении земляного ордера на новое строительство, обязательными условиями являются:

  • предоставление технического заключения о соответствии проектной документации Сводному плану подземных коммуникаций и сооружений в городе Москве, которое оформляется в ОПС Мосгоргеотреста;
  • предоставление разрешения на строительство объекта капитального строительства, оформляемое в соответствии с требованиями Градостроительного кодекса Российской Федерации;
  • предоставление документов, подтверждающие оформление имущественных прав на земельный участок, участок территории, на котором планируется проведение земляных работ (установка временных ограждений, размещение временных объектов) в отношении земельного участка, договор (разрешение) на размещение некапитального объекта, разрешение (разрешение на использование земель или земельного участка) уполномоченного органа исполнительной власти города Москвы);
  • предоставление договора (технические условий) на осуществление технологического присоединения к инженерным сетям и сооружениям оформленное в соответствии с требованиями федеральных законов, при работах по прокладке новых инженерных сетей.

Обратите внимание — все документы – разрешения на строительство, договор аренду земельного участка или договор тех. присоединения имеют сроки, и открытие ордера возможно только в пределах действующих сроков. А при их окончании соответствующие документы необходимо продлять, так как в противном случае действие земляного ордера не получиться продлить на новый срок.

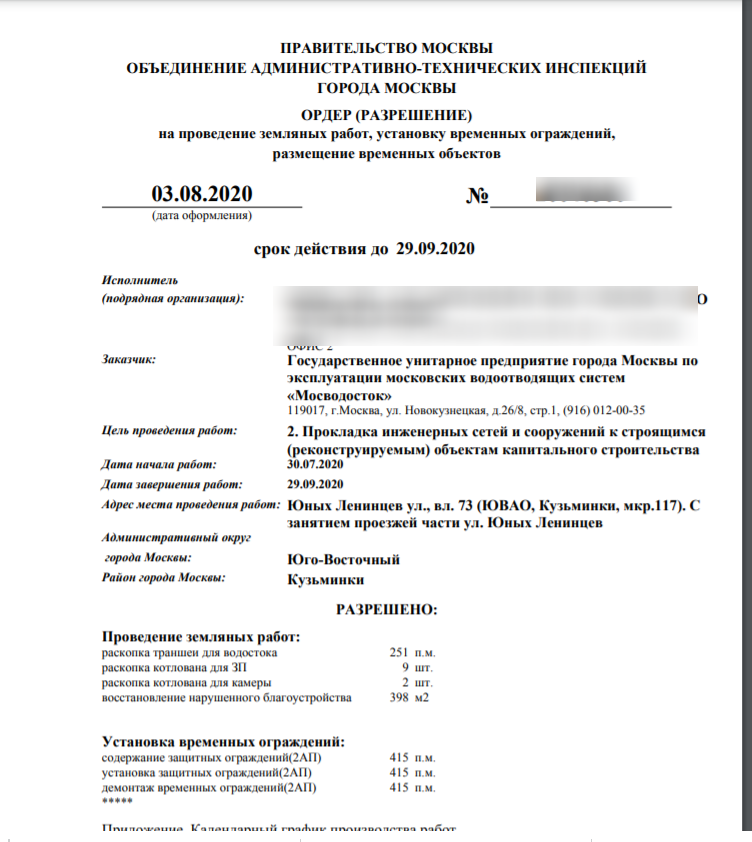

Пример земляного ордера на строительство инженерных сетей

Земляной ордер на новое строительство

Специфика ордера на земляные работы при ремонте инженерных сетей

При оформлении земляного ордера, на проведение работ по ремонту (реконструкции, не предусматривающей изменения технических характеристик и протяжённости инженерных сетей) в отличие от нового строительства и реконструкции объектов капитального строительства предоставляются следующие документы:

  • техническое заключения о соответствии проектной документации Сводному плану подземных коммуникаций и сооружений в городе Москве, которое оформляется в ОПС Мосгоргеотреста;
  • проектная документация и договор на проведение (ремонта) реконструкции существующей инженерной сети с ее балансодержателем;
  • схема и график производства работ, связанных с временным занятием проезжей части улиц и магистралей, территории остановок общественного транспорта, определенных схемой движения транспорта и пешеходов, согласованные Департаментом транспорта и развития дорожно-транспортной инфраструктуры города Москвы, при работе на проезжей части.

Обратите внимание – при открытии Земляного ордер на ремонт инженерных сетей в отличие от ордера на земляные работы при новом строительстве не требуются и не предоставляются разрешения на строительство, договора на аренду земельного участка и техническое присоединение, а при размещении строительного городка его место определяется проектом и согласовывается с балансодержателем территории на которой он будет размещен.

Пример земляного ордера на ремонт инженерных сетей

Земляной ордер на ремонт коммуникаций

Наши услуги

Наша компания оказывает услуги по подготовке документов для открытия земельных ордера на новое строительство и ордеров на земляные работы по ремонту инженерных сетей, продления или закрытия ордера на земляные работы.
